Розкриття інформації про подільний об’єкт незавершеного будівництва
(багатоквартирний будинок)
Хід будівництва

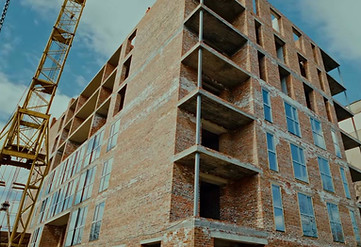

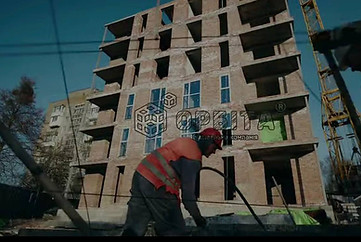

Хід будівництва на 15.07.2026


Хід будівництва на 15.06.2026
Зведено повністтю коробку. Встановлення вікон на 8-му поверсі. Внутрішні роботи.


Хід будівництва на 15.05.2026
Завершення перекриття 8- Початок зведення 9-го поверху. Мурування перегородок.


Хід будівництва на 15.04.2026
Завершення перекриття 7- Початок зведення 8-го поверху.


Хід будівництва на 16.03.2026
Завершення перекриття 6- Початок зведення 7-го поверху.


Хід будівництва на 16.02.2026
Завершення перекриття 5- Початок зведення 6-го поверху.


Хід будівництва на 15.01.2026
Зведення 5-го поверху.


Хід будівництва на 15.12.2025
Завершено зведено 4-го поверху. Розпочато перекриття 4-го поверху

Хід будівництва на 12.11.2025
Завершено зведено 3-го поверху. Розпочато перекриття 3-го поверху


Хід будівництва на 14.10.2025
Завершено зведено 2-го поверху. Розпочато перекриття 2-го поверху


Хід будівництва на 14.09.2025
Розпочато зведення 2-го поверху.


Хід будівництва на 12.08.2025
повністю завершили лиття нульового поверху (бомбосховища). добігає до завершення мурування першого комерційн ого поверху. невдовзі розпочинаємо перший житловий поверх



Хід будівництва на 14.07.2025
Залита монолітна плита , виливаються монолітні стіни нульового поверху укриття, проводиться благоустрій території



Хід будівництва на 12.06.2025
Повністю завершено будівництво нульового поверху, який є надійним укриттям. Також, розпочато мурування першого комерційного поверху.



Хід будівництва на 13.05.2025
Влаштування блоків фундаменту та стін підвального приміщення, виготовлення арматурних каркасів, підготовка опорних конструкцій під виконання монтажу монолітної плити відм. 0.
