Розкриття інформації про подільний об’єкт незавершеного будівництва
(багатоквартирний будинок)
Хід будівництва на 15.07.2026

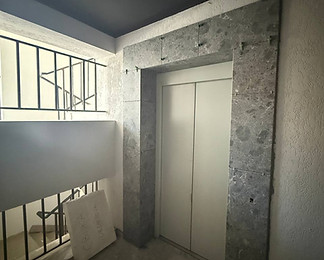

ПЕРШИЙ БУДИНОК: Встановлення ліфту в першому підїзді, оздоблювальні роботи у 2-3 підїзді, штукатурні роботи у 4-му підїзді.
ДРУГИЙ БУДИНОК: завершення зведення 7-го поверху 1-2 підїзд, заливання подушки 3-й підїзд. Внутрішні роботи 1-2 підїзд



Хід будівництв а на 15.06.2026

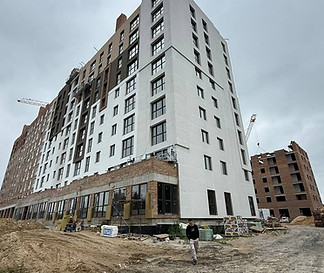

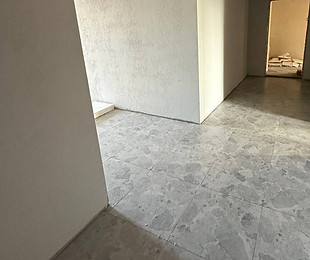

Завершено зведення першого будинку. Завершується встановлення вікон в першому будинку. Проходить встановлення вхідних дверей в першому підїзді. Вкладання керамограніту в підїзді.
На другому мурується 5-6 пов

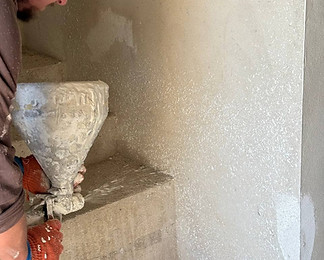

Штукатурка 3 підїзд 9 пов.

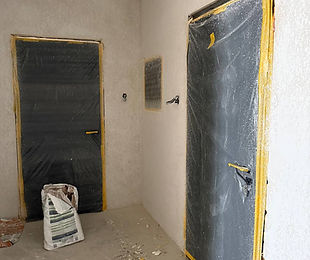

Отдєлка 1- 2 підїзд
Фасади 1-2 підїзд



Хід будівництва на 15.05.2026
Завершено зведення першого будинку. Завершується встановлення вікон в першому будинку. Проходить встановлення вхідних дверей в першому підїзді. Вкладання керамограніту в підїзді.
На другому мурується 4-5 пов
Штукатурка 3 підїзд 9 пов.
Отдєлка 1- 2 підїзд
Фасади 1-2 підїзд
_edited_j.jpg)
.jpg)
.jpg)
Хід б удівництва на 15.04.2026
Завершується зведення 3-4 секції першого будинку. Продовжується утеплення та фарбування фасаду першої секції першого будинку. Зведення 3-го поверху другого будинку першої секції. Зведення 2-го поверху 2-ї секції другого будинку. Укладання керамограніту в підїзді 1-ї секції.



Хід будівництва на 15.03.2026
Завершення зведення 2-го поверху 1-ї секції 2-го будинку. Пререкритя плитами 2-ї секції. Встановлення віконних конструкцій 3-4 секції 1- го будинку. Внутрішні роботи в квартирах 3-4 секції, та в підїздах.



Хід будівництва на 15.01.2026
2 будинок
2 секція монтаж фундаментних блоків
1 секція монтаж плит перекриття підвалу
1 будинок: 1-2 секція Фасад Сантехніка Оздоблювальні роботи
3 секція
Мурування стін 9 повПерегородки 8 пов
4 секція
Перегородки 7 Мурування 9 пов



Хід будівництва на 14.12.2025
Завершення зведення 8-го поверху 3-ї та 4-ї секції. Продовжуються роботи по утепленню фасаду. Розпочато заливання фундаменту під будинок 2-ї черги, встановлення блоків. Проводяться внутрішні роботи, роботи по оздобленню підїзду. Прокладання теплої підлоги. Встановлуння вікон 3-4 секція.



Хід будівництва на 12.11.2025

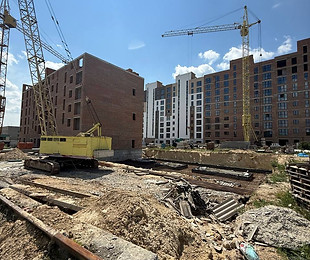

Завершення зведення 5-го поверху 3-ї секції. Зведення 5-го поверху 4-ї секції. Проводиться утеплення фасаду. Розпочато заливання фундаменту під будинок 2-ї черги, встановлення блоків. Проводяться внутрішні роботи.



Хід будівництва на 14.10.2025

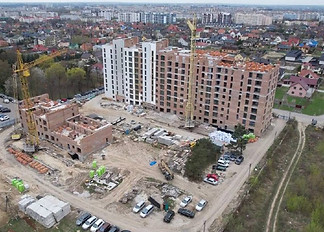

Завершення зведення 4-го поверху 3-ї секції. Зведення 4-го поверху 4-ї секції. Підготовка котловану під будинок 2-ї черги. Розпочато Заливання фундаменту під будинок 2-ї черги. Проводяться внутрішні роботи.
.jpg)
.jpg)

Хід будівництва на 15.09.2025

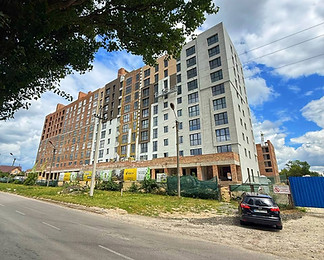

Розпочато утеплення фасаду будинку. Завершення встановлення вікон у 1-2 секції. Зведення 4-го поверху 3-ї секції. зведення стін 3-го поверху 4-ї секції. Внутрішні роботи.


Хід будівництва на 13.08.2025
Клалка парапетів , коменів секція 1-2 .Влатування колон секція 3-4 Кладка стін секція 3-4. Продовжуються штукатурні роботи.


Хід будівництва на 14.07.2025
Клалка парапетів , коменів секція 1-2 .Влат ування колон секція 3-4 Кладка стін секція 3-4. Продовжуються штукатурні роботи.


Хід будівництва на 16.06.2025
Кладка парапетів , коменів секція 1-2 .Влатування колон секція 3-4 Кладка стін секція 3-4. Розпочато штукатурні роботи.


Хід будівництва на 15.05..2025
Кладка стін 10-го поверу. Перегородки на 9-му поверсі. Залито плиту перекриття укриття 3-ї секції. Влаштування монолітного поясу 4-ї секції. Встановлення віконних конструкцій п"яти поверхів. Прокладання електрики по квартирах

Хід будівництва на 17.04..2025
Початок цегляної кладки 8 поверху першої та другої секції. Завершення фундаментних робіт 3-ї секції. Розпочалось встановлення металопластикових вікон.


Хід будівництва на 9-13.03.2025
Початок цегляної кладки 7 поверху першої та другої секції. ЗЗавершення монтажу блоків на фундамент 3-ї секції. Мурування перегородок


Хід будівництва на 6-13.02.2025
Початок цегляної кладки 4 поверху першої секції. Цегляна кладка 3-го поверху другої секції. Мурування перегородок


Хід будівництва на 14.01.2025
Початок цегляної кладки 3 поверху першої секції. Цегляна кладка 2-го поверху другої секції. Мурування перегородок



Хід будівництва на 5.12.2024
Початок цегляної кладкидругого поверху першого під"їзду. Розпочато цегляну кладку 2-го під'їзду.


Хід будівництва на 17.10.2024
Початок цегляної кладки першого поверху першого під"їзду. Заливання фундаменту 2-го під"їзду.


Хід будівництва на 23.09.2024
Підготовка території під фундамент 3 під"їзду.Початок цегляної кладки першого поверху першого під"їзду.

Хід будівництва на 07.08.2024
Заливання монолітної плити. Перекриття уктиття першого під"їзду. Завершення монтажу фундаментних блоків другого під"їзду.


Хід будівництва на 05.07.2024
Виготовлення арматурних каркасів колон та їх монтаж.


Хід будівництва на 12.06.2024
Влаштування блоків фундаменту. Виготовлення арматурних каркасів колон та їх монтаж.


Хід будівництва на 01.05.2024
Риття котловану та влаштування під'їздної дороги.


Хід будівництва на 26.03.2024
Ведуться підготовчі земельні роботи на майданчику.
